Четыре вида одного календаря: месяц, неделя, день, список. Переключатель — в панели сверху.
Вид «Месяц»: в ячейке дня видно два типа записей — сроки этапов (цвет = состояние) и события со временем. Галочка справа — событие выполнено.
«Неделя»: сетка по часам. Вверху полоса «Весь день» — сроки этапов и задачи без времени.
«Список»: месяц точками, дела выбранного дня — под сеткой. Число точек = сколько дел в этот день.
Что можно делать
Перетащить событие мышью на другой день или час. С зажатым Ctrl вместо переноса создаётся копия — удобно для повторяющихся выездов.
Перетащить срок этапа — плашка этапа переносится на другой день, меняется срок в проекте. Соседние этапы не сдвигаются.
«+ Событие» — создать встречу, выезд или задачу; событие можно привязать к проекту.
Поручения в календаре. Если в «+ Событие» выбрать другого сотрудника, событие становится поручением: сотрудник получает уведомление, а когда отметит «выполнено» — уведомление получаете вы. Кому поручено и выполнено ли — на соседней вкладке «Поручения» (глава 25). Только поручения конкретному человеку — выберите его в фильтре «Все исполнители».
Повторяющиеся события — в форме события «Повторять»: каждый день, по будням, каждую неделю, каждые две недели, каждый месяц, каждый год, и до какой даты.
Фильтр «Все исполнители» — оставить только свои дела или дела конкретного сотрудника.
«Сегодня сделано» — сводка выполненного за день.

Срок этапа переносится мышью — и об этом сообщают вслух: внизу экрана появляется «Срок этапа „Планировочные решения“ перенесён на 06.08.2026».
Кто может двигать сроки этапов
Плашку срока перетаскивает тот, кто вправе править этап: владелец, менеджер, архитектор проекта и назначенный исполнитель. Переносится только этот этап. Копии у этапа нет — Ctrl ничего не меняет. О переносе приложение сообщает всплывающей строкой: срок влияет на просрочки, KPI и загрузку, и тихо съехавший дедлайн заметили бы не сразу. Срок этапа есть только в проектировании — в календаре строек плашки этапов не двигаются.
Перенос «Утверждения планировки заказчиком»

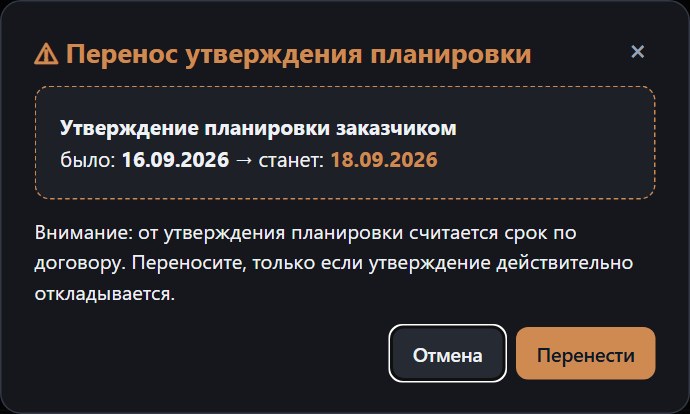

От этой даты считается срок по договору, поэтому после того, как плашку отпустили, появляется окно «Перенос утверждения планировки»: было, станет и предупреждение. «Перенести» — срок переносится; «Отмена», крестик, Esc или клик мимо окна — ничего не меняется. Так же на Ганте: полоса утверждения обведена жёлтым пунктиром.
Окно подтверждения при переносе утверждения планировки в календаре или на Ганте.
Попробуйте на своих проектахДве сметы и два объекта — бесплатно навсегда, со всеми документами. Остальное — 14 дней бесплатно, карта не нужна.Попробовать бесплатно
